En demasiadas esquinas del país la escena se repite: una zanja cruza la calzada, la acera queda bloqueada, los conos son escasos o inexistentes y los conductores se enteran del cierre cuando ya están encima. En esos entornos de obra sin señalización ni canalización, la ciudad entra en modo riesgo: peatones obligados a invadir la calzada, motociclistas sorprendidos, alcances por frenadas bruscas, rutas de emergencia interrumpidas y transporte público desordenado. No es un detalle operativo; es un problema de seguridad vial y de gestión de la ciudad.

La herramienta técnica para evitarlo existe y tiene nombre y apellido: Plan de Manejo de Tránsito (PMT). Lejos de ser un trámite, el PMT define cómo se advierte, canaliza y protege; establece desvíos, controla velocidades, garantiza accesibilidad universal y coordina a contratistas, supervisores y autoridades. En República Dominicana, el marco regulatorio exige preservar la seguridad en la vía pública durante cualquier intervención: cumplirlo salva vidas, ahorra costos y reduce conflictos vecinales.

¿Que es un plan de manejo de tránsito?

El Plan de Manejo de Tránsito (PMT) es el instrumento técnico que reduce el riesgo de siniestros e inmovilidad cuando una obra o evento afecta la operación normal de la vía pública. Integra diagnóstico, análisis de riesgos, diseño de señalización temporal, gestión operativa y comunicación con la ciudadanía. En República Dominicana, su correcta aplicación, alineada con la Ley 63-17, disposiciones del INTRANT, el MOPC y manuales técnicos de señalización, resulta indispensable para proteger a trabajadores y usuarios, mantener la continuidad del transporte público y garantizar el derecho a la movilidad segura de peatones, ciclistas y vehiculos en general.

El PMT es el conjunto planificado de medidas de ingeniería, operación y comunicación que se implementan antes, durante y después de una intervención que ocupa calzada, aceras o hombros. Su objetivo es doble:

  1. Proteger la vida y la integridad de usuarios y trabajadores.
  2. Sostener la funcionalidad del sistema vial mientras avanza el proyecto.

No es un papel para cumplir: es el protocolo de seguridad de la obra. Donde hay PMT bien ejecutado, disminuyen los choques, las maniobras bruscas y las colas peligrosas; además, se acortan los tiempos de obra y bajan los costos por reclamos y paralizaciones.

2) Marco normativo mínimo (RD)

  • Ley 63-17 de Movilidad, Transporte Terrestre, Tránsito y Seguridad Vial.
  • Reglamentos, resoluciones y manuales de INTRANT y MOPC sobre ocupación de vía y señalización temporal.
  • Referencias técnicas internacionalmente aceptadas (p. ej., MUTCD, AASHTO, NACTO) para criterios de visibilidad, distancias de advertencia, dispositivos y accesibilidad.

Nota: El PMT aprobado por la autoridad es el documento rector. Cualquier cambio constructivo debe reflejarse y autorizarse.

3) ¿Cuándo se requiere un PMT?

  • Trabajos en calzada, hombros o aceras (zanjas, replanteos, asfaltado, acometidas, señalización).
  • Montaje de equipos (grúas, andamios), rodajes, eventos masivos, ferias y procesiones.
  • Cierres/reducciones de carril, desvíos de rutas o paradas de transporte público.
  • Intervenciones nocturnas o en corredores de alta velocidad o alto flujo.
  • Obras que afecten cruces escolares, hospitales o entornos de alta vulnerabilidad.

4) Principios de diseño de un PMT

  1. Seguridad primero. La jerarquía de protección ubica a peatones, PMR, ciclistas y trabajadores al centro del diseño.
  2. Legibilidad y consistencia. Mensajes cortos, ordenados y sin contradicciones.
  3. Previsibilidad. Advertir con antelación, canalizar y guiar sin “sorpresas”.
  4. Continuidad modal. Rutas peatonales y ciclistas protegidas, accesibles y bien iluminadas; reubicación de paradas con seguridad.
  5. Control de velocidad. Transiciones, estrechamientos, balizamiento y apoyo de DIGESETT cuando aplique.
  6. Gestión por etapas. Intervenir en fases cortas para reducir exposición al riesgo.
  7. Monitoreo y mejora continua. Medir, corregir y documentar.

5) Metodología completa (lo que debe contener tu PMT)

5.1 Diagnóstico y alcance

  • Caracterización del proyecto (tipo de obra, calendario y fases).
  • Área de intervención y radio de influencia.
  • Levantamiento de condiciones actuales: geometría, estado del pavimento, visibilidad, iluminación, aforos disponibles, paradas, accesos, ciclovías, cruces escolares/hospitalarios.

5.2 Recolección de datos

  • Flujos y composición vehicular en hora pico (incluye carga y motocicletas).
  • Movimientos peatonales y ciclistas; tiempos y fases semafóricas.
  • Historial de incidentalidad y puntos de conflicto.

5.3 Análisis y riesgos

  • Capacidad/Nivel de Servicio, colas esperadas y tiempos de viaje.
  • Matriz de riesgos por fase: quién podría salir dañado, cómo y por qué; medidas de mitigación.

5.4 Diseño del plan (entregables)

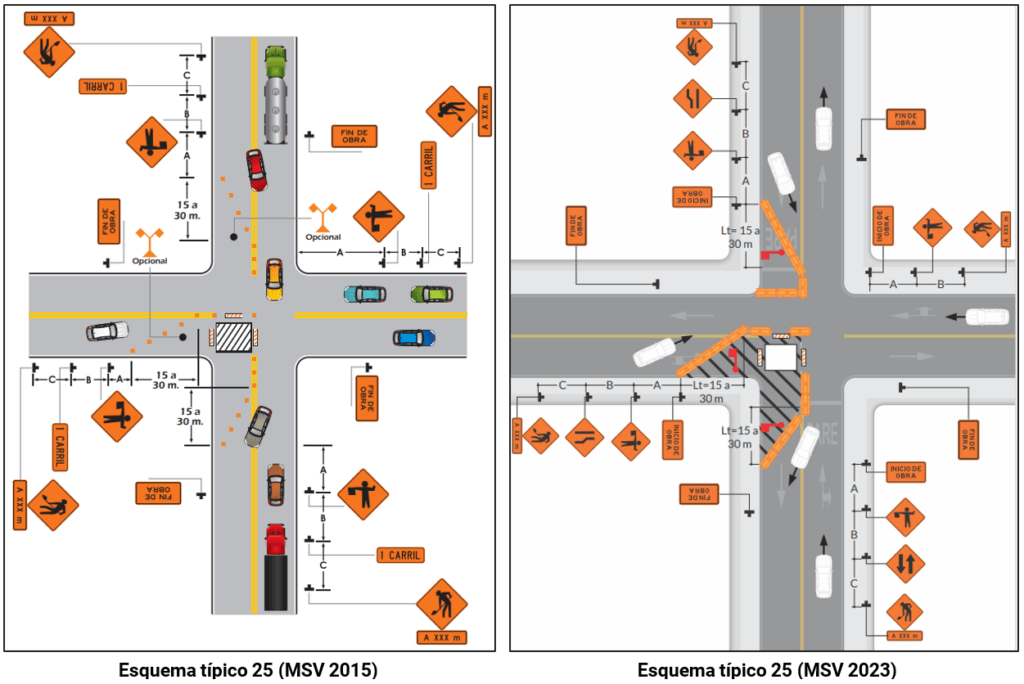

  • Planos por fases con: zonas de advertencia, transición, área de trabajo y salida; cierres, tapers, carriles provisionales y desvíos.
  • Plan peatonal y ciclista: rutas protegidas, pasos temporales, accesibilidad universal (rampas, pendientes, superficies antideslizantes).
  • Transporte público y carga: reubicación segura de paradas, ventanas logísticas y señalización específica.
  • Semaforización e ITS temporales: retiming, paneles VMS, gestión de incidentes, integración con apps de movilidad.
  • Plan de comunicaciones: avisos previos, relación comunitaria, señalética informativa en sitio.
  • Plan de emergencias: accesos y protocolos coordinados con DAEH, bomberos y DIGESETT.
  • Cronograma por etapas, presupuesto, RACI de responsabilidades y KPI.

5.5 Implementación y control

  • Instalación de dispositivos conforme a planos (altura, retroreflectancia, anclajes/lastre, limpieza).
  • Inspecciones diurnas/nocturnas con bitácora fotográfica; mantenimiento de dispositivos.
  • Monitoreo de KPI: incidentes, tiempos de viaje, longitudes de cola, quejas ciudadanas y cumplimiento del plan.

5.6 Cierre y restitución

  • Desmonte ordenado, limpieza y restitución de la vía y su mobiliario.
  • Auditoría post-obra y lecciones aprendidas para futuros PMT.

6) Roles y responsabilidades

  • Ingeniero/a Especialista en PMT (responsable técnico). Evalúa infraestructura y movilidad actual/proyectada; diseña estrategias; dimensiona señalización temporal; garantiza cumplimiento normativo; coordina con INTRANT/MOPC/DIGESETT/municipio; lidera monitoreo y reportes.
  • Residente/Interventor de obra. Ejecuta por etapas y vela por que la producción respete el PMT.
  • Supervisor de Seguridad Vial. Inspecciones diarias, control nocturno y mantenimiento de dispositivos.
  • DIGESETT/Policía. Apoyo en cierres, control de velocidades y desvíos.
  • Equipo de comunicaciones. Gestión de avisos y manejo de expectativas con ciudadanía y comercios.

7) Componentes materiales del PMT (qué se instala)

  • Señales temporales reglamentarias, preventivas e informativas.
  • Conos, canalizadores, barreras y vallas (con lastre; retroreflectancia vigente).
  • Iluminación y balizamiento nocturno; lámparas intermitentes cuando aplique.
  • Pasos peatonales temporales con rampas, barandas y superficies firmes.
  • Atenuadores de impacto/TMA para trabajos en vías de alta velocidad.
  • Dispositivos ITS temporales: VMS, cámaras, conteo, radiocomunicación.

Claves de calidad: ubicación exacta según planos, limpieza de caras reflectivas, estabilidad frente al viento y reposición inmediata si hay vandalismo o siniestros.

8) Impacto del PMT en la seguridad vial

  1. Menos choques en zonas de trabajo gracias a aproximaciones y canalizaciones claras.
  2. Protección de trabajadores con barreras y zonas libres de intrusión.
  3. Reducción de maniobras bruscas y decisiones de último momento.
  4. Velocidades controladas y coherentes con el entorno temporal.
  5. Seguridad peatonal y ciclista mediante desvíos protegidos e iluminación.
  6. Legibilidad del entorno: se eliminan señales en conflicto.
  7. Menos colas peligrosas y alcances; mejor desempeño del corredor.
  8. Accesibilidad universal garantizada durante toda la obra.
  9. Respuesta rápida a emergencias por accesos y protocolos definidos.
  10. Trazabilidad técnico-legal (bitácora) para auditorías y aprendizajes.

9) Tipologías frecuentes de PMT

  • Trabajo móvil (bacheo, pintura) con protección dinámica.
  • Cierre parcial de carril en zona urbana con control de velocidad y rutas peatonales temporales.
  • Carril alternado con paleteros o semáforos portátiles.
  • Cierre total con desvío y plan de información masiva.
  • Ocupación de acera con pasarela peatonal protegida y accesible.

10) Errores recurrentes observados (y cómo evitarlos)

  • Conos sin lastre o sucios → usar base pesada y rutinas de limpieza.
  • Alturas/ángulos incorrectos de señales → seguir tablas del manual vigente.
  • Cierres improvisados con materiales de obra (sacos, bloques) → prohibido; usar dispositivos homologados.
  • Aceras bloqueadas sin ruta alternativa → obligación de paso peatonal protegido y accesible.
  • Exceso de mensajes o señalización contradictoria → “menos es más”.
  • Cambios en obra sin actualizar el PMT → gestionar cambios y obtener autorización.
  • Sin control nocturno → iluminación, balizamiento y rondas específicas.
  • Paradas de bus no reubicadas → definir paradas provisionales seguras y señalizadas.

11) Lista de verificación rápida

Antes de abrir la vía

  • Permisos y coordinaciones con INTRANT/MOPC/municipio/DIGESETT.
  • Planos por fases aprobados; RACI difundido.
  • Señalización y barreras disponibles y conforme a norma.
  • Plan peatonal/ciclista y reubicación de paradas definidos.
  • Plan semafórico/ITS y comunicaciones activados.
  • Inducción de seguridad al personal.

Durante la obra

  • Señalización instalada según plano y visible día/noche.
  • Inspecciones periódicas y bitácora fotográfica.
  • KPIs monitoreados; correcciones inmediatas.
  • Gestión de quejas y comunicación con vecinos/comercios.

Cierre

  • Desmonte ordenado y restitución de la vía.
  • Auditoría post-obra y lecciones aprendidas.

12) Preguntas frecuentes

  • ¿Quién firma el PMT? Un/a Ingeniero/a Especialista en PMT responsable técnico.
  • ¿Qué pasa si cambio el método constructivo? Debe actualizarse el PMT y solicitar aprobación antes de ejecutar.
  • ¿Necesito PMT para ocupar solo la acera? Sí: la acera es parte de la vía; se debe garantizar accesibilidad y continuidad peatonal.
  • ¿El PMT aumenta costos? Un PMT bien hecho evita siniestros, paralizaciones y reclamos: ahorra dinero y tiempo.

Conclusión

En nuestras ciudades todavía se ven intervenciones sin señalización adecuada, aceras bloqueadas y cierres improvisados. Eso no es opcional ni “detalle menor”: compromete vidas.
Un PMT serio, aprobado y bien ejecutado es la diferencia entre una obra segura y un punto negro de siniestralidad. Como sector (constructoras, desarrolladores, supervisores y autoridades) debemos normalizar el PMT como práctica técnica y ética.
